En Primavera P6, la holgura total representa el tiempo que una actividad puede desplazarse sin afectar una fecha clave del cronograma, como el término del proyecto, un hito contractual o una restricción relevante. Una cierta cantidad de holgura es normal y deseable, ya que permite absorber variaciones, incertidumbres y ajustes propios de la ejecución del proyecto.

Sin embargo, cuando una actividad presenta una holgura total demasiado alta, puede ser señal de que no está correctamente integrada al flujo lógico del cronograma. En esos casos, la actividad podría estar débilmente vinculada, aislada de la secuencia principal de trabajo o conectada de una forma que no refleja adecuadamente la estrategia de ejecución.

El análisis de xerPlanner identifica actividades cuya holgura total supera un umbral definido en función de la duración total del proyecto. En este caso, se considera excesiva toda holgura que supere el 10% de dicha duración, medida en días corridos desde el inicio hasta el término del proyecto.

La holgura excesiva puede dar una falsa sensación de flexibilidad. Una actividad con muchos días de holgura puede parecer poco relevante para el cumplimiento del plazo, pero en realidad podría estar mal conectada o no estar representando correctamente su dependencia con otras actividades.

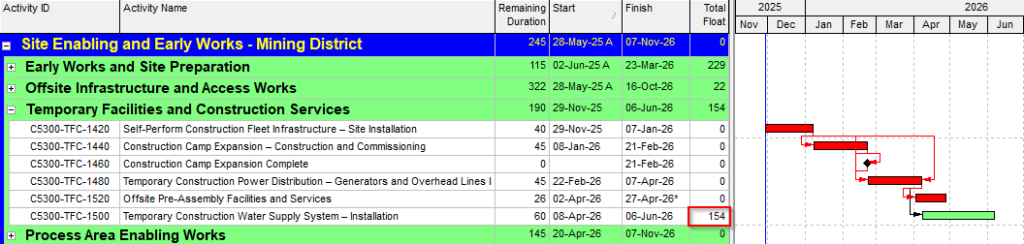

La siguiente captura muestra un ejemplo de actividades con holgura total excesiva en Primavera P6. Aunque estas actividades no necesariamente estén generando retraso, sus altos valores de holgura indican que deben ser revisadas para confirmar si están correctamente integradas en la red lógica del cronograma.

Esta condición puede generar varios problemas:

  • actividades débilmente conectadas al flujo principal del proyecto;
  • lógica incompleta o poco representativa;
  • dificultad para identificar correctamente la ruta crítica;
  • menor sensibilidad del cronograma frente a cambios reales;
  • subestimación del impacto de ciertas actividades;
  • pérdida de trazabilidad entre el plan y la estrategia real de ejecución.

En proyectos extensos, la holgura excesiva puede pasar desapercibida. El cronograma puede verse razonable a nivel general, especialmente en gráficos acumulados o vistas resumidas, pero aun así contener actividades con una integración lógica deficiente. Por eso es importante revisar estos casos individualmente.

Una holgura alta no siempre es incorrecta. Algunas actividades pueden tener naturalmente más margen que otras, especialmente si corresponden a trabajos secundarios, actividades administrativas, entregables no críticos o tareas que pueden ejecutarse dentro de una ventana amplia.

También puede haber actividades con alta holgura debido a decisiones contractuales, restricciones externas o estrategias deliberadas de ejecución. En esos casos, el hallazgo no necesariamente implica una corrección inmediata, pero sí debería existir una justificación clara.

El riesgo aparece cuando la holgura excesiva no es intencional. Si una actividad tiene cientos de días de holgura sin una razón evidente, puede indicar que falta una relación lógica, que la actividad está conectada solo de forma parcial o que no representa adecuadamente su dependencia con otros trabajos.

La primera acción debería ser revisar las relaciones lógicas de las actividades con holgura excesiva. Es importante verificar si tienen predecesoras y sucesoras suficientes, si los vínculos usados son adecuados y si la actividad está conectada con los hitos o entregables que realmente controla o de los que depende.

También se debe revisar si existen restricciones, calendarios o secuencias que estén generando artificialmente altos valores de holgura. En algunos casos, la solución puede ser agregar relaciones faltantes; en otros, corregir vínculos existentes, ajustar restricciones o revisar la estrategia de ejecución representada en el cronograma.

No se trata de eliminar toda holgura. Un cronograma sin margen puede ser tan problemático como uno con holguras excesivas. El objetivo es asegurar que la holgura disponible sea lógica, explicable y coherente con la realidad del proyecto.

Las actividades con holgura total excesiva no necesariamente representan un error, pero sí son una señal de revisión importante. Una holgura demasiado alta puede indicar que la actividad está débilmente integrada, que faltan relaciones lógicas o que el cronograma no está reflejando adecuadamente la estrategia de ejecución.

Revisar estos hallazgos ayuda a mejorar la calidad de la red lógica, fortalecer la credibilidad del cronograma y evitar que actividades relevantes queden artificialmente aisladas del flujo principal del proyecto. La holgura debe existir, pero debe ser razonable, trazable y técnicamente justificable.
