Desfases negativos (Leads) en relaciones entre actividades
Introducción

En Primavera P6, las relaciones entre actividades permiten representar la secuencia lógica del trabajo. Estas relaciones indican cómo una actividad depende de otra y ayudan a calcular fechas, ruta crítica, holguras y el flujo general del cronograma.
Un desfase negativo, conocido como lead, ocurre cuando se aplica un valor menor que cero a una relación lógica. En la práctica, esto permite que una actividad sucesora se anticipe respecto de la condición que debería cumplir su predecesora.
El análisis de xerPlanner identifica relaciones entre actividades que tienen lags negativos, sin importar el tipo de vínculo. Estos casos deben revisarse con especial atención, porque los leads suelen introducir ambigüedad, debilitar la lógica del cronograma y complicar tanto la interpretación del plan como análisis posteriores más avanzados.
Por qué los leads son un problema
Un lead modifica artificialmente la relación entre dos actividades. En una relación Finish to Start, por ejemplo, un lead permite que la actividad sucesora comience antes de que termine la predecesora. Esto puede parecer una forma rápida de representar traslapes, pero en realidad puede ocultar una lógica que debería modelarse de forma más clara.
En otros tipos de relación, el problema puede ser incluso más evidente. En una relación Start to Start con desfase negativo, la sucesora podría iniciar antes que su predecesora. Esto contradice la lógica natural del vínculo y puede generar una secuencia difícil de justificar.

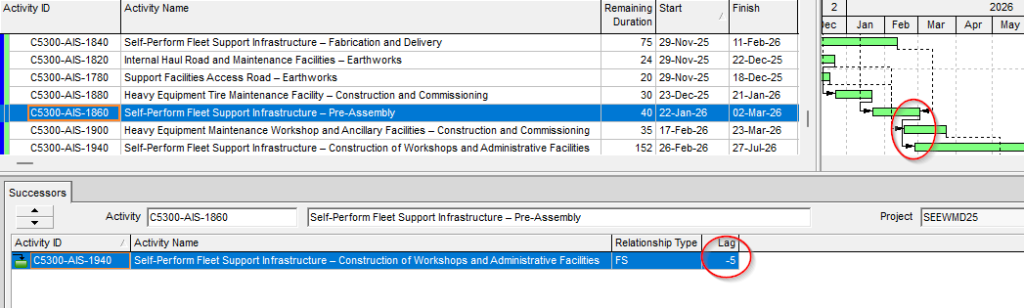

La siguiente captura muestra un ejemplo de una relación con desfase negativo en Primavera P6. Aunque el valor pueda parecer pequeño, el problema no está solo en la cantidad de días, sino en el hecho de que la relación está forzando una anticipación lógica.

Los leads pueden generar varios problemas:
- debilitan la claridad de la red lógica;
- dificultan la interpretación de la secuencia real de ejecución;
- ocultan traslapes que deberían modelarse con actividades o relaciones más adecuadas;
- pueden distorsionar la ruta crítica y las holguras;
- complican la revisión del cronograma por terceros;
- generan dificultades adicionales en análisis de riesgo, auditorías o análisis forense de cronogramas.
En términos prácticos, un lead suele ser una señal de que la relación elegida no representa bien la secuencia real del trabajo.
Mejor cambiar la lógica que usar un lead
En la mayoría de los casos, si se necesita representar un traslape entre actividades, es preferible cambiar el tipo de relación o descomponer el trabajo en actividades más claras, en lugar de usar un desfase negativo.
Por ejemplo, si una actividad puede comenzar antes de que su predecesora termine completamente, puede ser mejor revisar si corresponde una relación Start to Start con un desfase positivo, una división de la actividad predecesora en partes más específicas, o una secuencia con actividades intermedias que expliquen mejor el flujo real del trabajo.
El objetivo no es simplemente eliminar el número negativo, sino representar la lógica de ejecución de una manera más comprensible y controlable. Un cronograma de buena calidad debería permitir entender por qué una actividad puede iniciar, continuar o terminar en una fecha determinada sin depender de anticipaciones ocultas dentro de las relaciones.
Impacto en análisis de riesgo y simulaciones
Los leads también pueden complicar los análisis de riesgo basados en simulaciones, como los modelos Monte Carlo. Estos modelos dependen de una red lógica clara para evaluar cómo la incertidumbre de las duraciones puede afectar las fechas del proyecto.
Cuando existen desfases negativos, la interpretación matemática de la secuencia se vuelve menos transparente. Las relaciones dejan de representar una dependencia directa y comienzan a introducir anticipaciones que pueden ser difíciles de explicar en los resultados. Esto no significa que una simulación sea imposible, pero sí que sus resultados pueden volverse más difíciles de revisar, comunicar y defender técnicamente.
Por esta razón, si el cronograma será utilizado para análisis de riesgo, los leads deberían eliminarse o justificarse con mucho cuidado antes de ejecutar el modelo.
Relaciones externas marcadas con [e]
xerPlanner puede marcar con [e] los hallazgos asociados a relaciones externas, es decir, vínculos entre actividades que pertenecen a proyectos distintos dentro del archivo XER.
Esta marca indica que el hallazgo depende de la existencia de esa relación externa. Si el archivo XER se importa en una base de datos donde el proyecto externo relacionado no existe, la relación puede desaparecer y, por lo tanto, también puede desaparecer el lead que generaba el hallazgo. En cambio, si el cronograma se revisa o importa en una base donde el proyecto externo sí existe, la relación se mantiene y el hallazgo sigue siendo válido.
La marca [e] no significa que el lead sea aceptable. Solo advierte que el hallazgo depende de una relación externa que podría no conservarse en otro entorno de Primavera P6.
Mejores prácticas
La mejor práctica es evitar el uso de leads en las relaciones del cronograma. Si una relación requiere un desfase negativo para representar correctamente la secuencia, probablemente la lógica debería revisarse.
Antes de corregir el hallazgo, conviene entender qué intentaba representar el planificador. Si el lead buscaba modelar un traslape real, se debería evaluar un tipo de relación más adecuado, una descomposición más detallada de las actividades o una secuencia alternativa que explique el flujo de trabajo con mayor claridad.
Los leads solo deberían mantenerse en casos excepcionales, con una justificación técnica clara y documentada. En cronogramas contractuales, cronogramas sometidos a auditoría, análisis forenses o modelos de riesgo, su uso debería evitarse con mayor razón.
Conclusión
Los desfases negativos o leads son una condición crítica dentro de la lógica del cronograma. Aunque puedan parecer una solución rápida para representar traslapes, suelen generar ambigüedad, debilitar la trazabilidad y complicar la interpretación de la red lógica.
Revisar y corregir estos vínculos ayuda a construir un cronograma más claro, defendible y técnicamente sólido. En lugar de forzar anticipaciones mediante lags negativos, es preferible representar la secuencia real del trabajo mediante actividades, relaciones y desfases positivos bien justificados.
